1、項目名稱:天全縣鄉鎮直升機停機坪
2、援建金額:125萬元
3、受益人數:14.72萬人
4、基本情況:天全縣位于四川盆地西部邊緣,地處二郎山東麓,屬四川盆地向青藏高原的過渡地帶,山勢陡峭。全縣幅員面積2400平方公里,轄10個鄉鎮,總?cè)丝诩s15萬人。地震、山洪導致泥石流和山體滑坡等地質災害多發。
5、受災情況:“9·5”瀘定地震造成天全縣經濟損失合計14131.544萬元,其中,基礎設施(交通運輸)經濟損失3823.8244萬元。通過直升機起降點建設,能解決大災中個別鄉鎮道路單一、容易形成“孤島”應急救援瓶頸的問題,整體提升天全縣綜合應急救援能力。
6、援建內容:根據政府災后重建規劃,在喇叭河鎮建設直升機起降點1處及相關設施,停機坪直徑28米。項目估算總投資261.54萬元,雅安市紅十字會募集社會愛心善款援助125萬元(其中浪潮集團有限公司捐贈50萬元、青島奧博影視文化工作室捐贈50萬元、其他愛心企業/人士等捐贈25萬元)。
7、項目設計、施工和監理單位
設計單位:四川銘智工程勘察設計有限公司
施工單位:雅安廣宏建設工程有限公司
直翔航空建設工程成都有限公司
監理單位:四川華菲工程項目管理有限公司

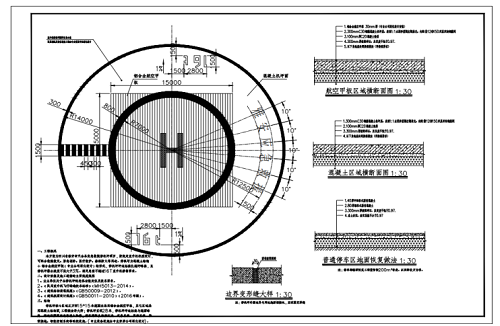

8、規劃圖
9、項目進度:

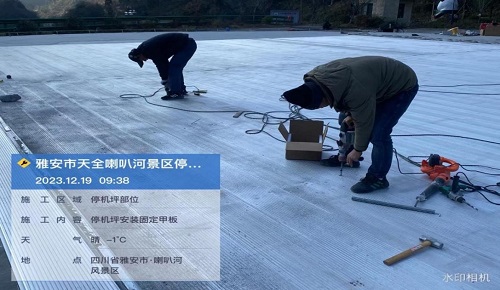

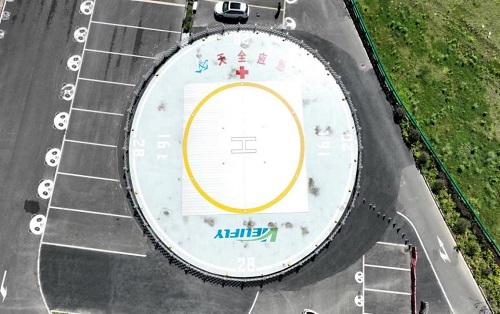

土建部分于2023年9月27日開工,2023年11月20日完成竣工審核。設備部分于2023年10月23日通過競爭性談判確定采購單位,2024年1月25日完成安裝并驗收合格。
已完成項目審計,已設置災后重建紀念碑。
