1、項目名稱:寶興縣明禮紅十字博愛綜合樓
2、援助金額:273.42萬元(臺灣紅十字組織)
3、受益人數:1600人
4、基本情況
明禮鄉位于寶興縣南部,海拔1500米,距離縣城9.6公里。下轄3個行政村(百里、莊子、聯合),共470戶1600人。全鄉無村小,只有1所中心校。
明禮鄉中心校位于明禮鄉莊子河壩,始建于1965年,占地面積4400平方米,原校舍總建筑面積1872平方米(其中教學樓835平方米,建于2009年,為框架結構;學生食堂207平方米,建于2008年,為磚混結構;學生宿舍480平方米,建于2008年,為磚木結構;教師宿舍350平方米,建于1976年,為磚混空心預制結構)。學校共開設7個教學班,其中1-6年級6個班,學前班1個,在校學生86人,教職工16人。
5、受災情況
明禮中心校校舍在“4·20”蘆山7.0級強烈地震中嚴重受損,經省住建廳專家組應急評估,兩棟教學樓輕度破壞,維修加固后可使用;磚木結構的學生宿舍及磚混空心預制結構教師宿舍嚴重損壞,需拆除重建;部分儀器設備損毀嚴重。全校直接經濟損失近496萬元,導致86名學生上學困難,16位教師住宿困難。

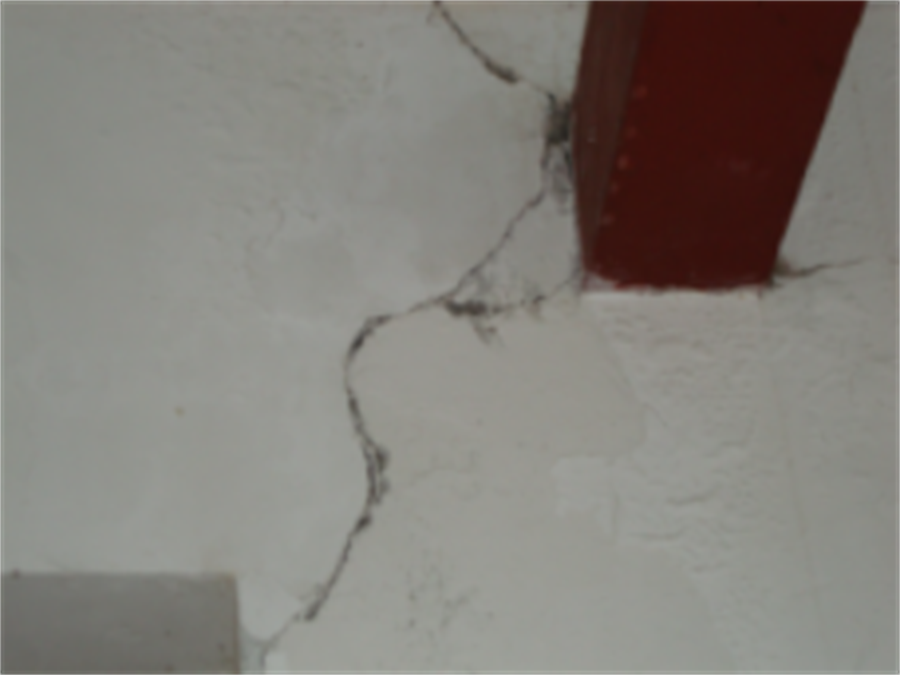

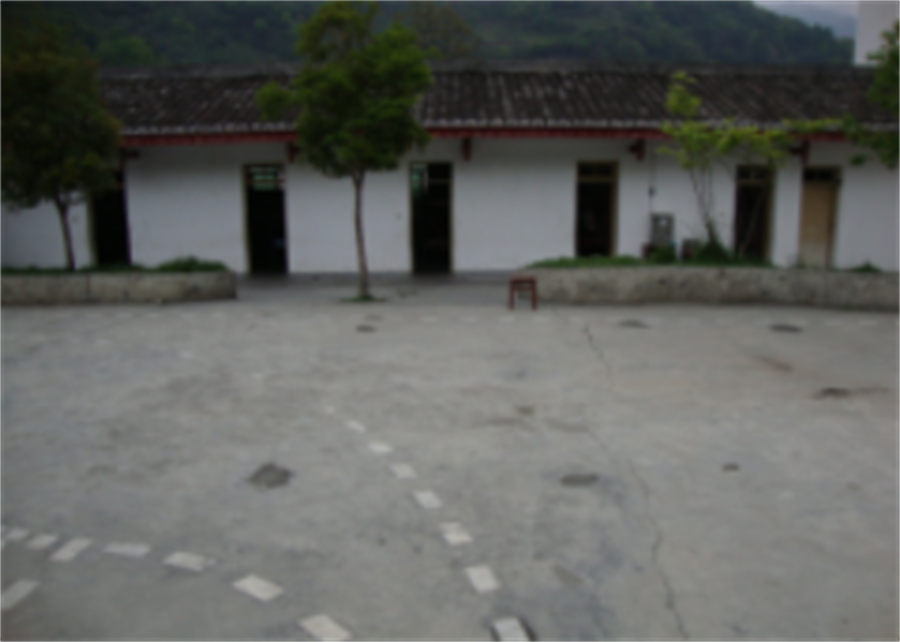

校舍受損照片,攝于2013年5月
|
6、援建內容 |
根據政府災后重建總體規劃,新建五層框架結構教學綜合樓1200平方米,包括多功能室102平方米,學生宿舍618平方米,教師周轉房480平方米;維修校舍1042平方米,體育場地1376平方米及附屬設施;按標準增配相關設備、圖書等。項目估算總投資364萬元,其中臺灣紅十字組織援助273.42萬元,用于教學綜合樓新建工程,不足資金由政府配套解決。
7、設計、施工和監理單位
設計單位:四川省煤炭設計研究院
施工單位:四川省華鋒建筑工程有限責任公司
監理單位:成都交大工程建設監理有限公司

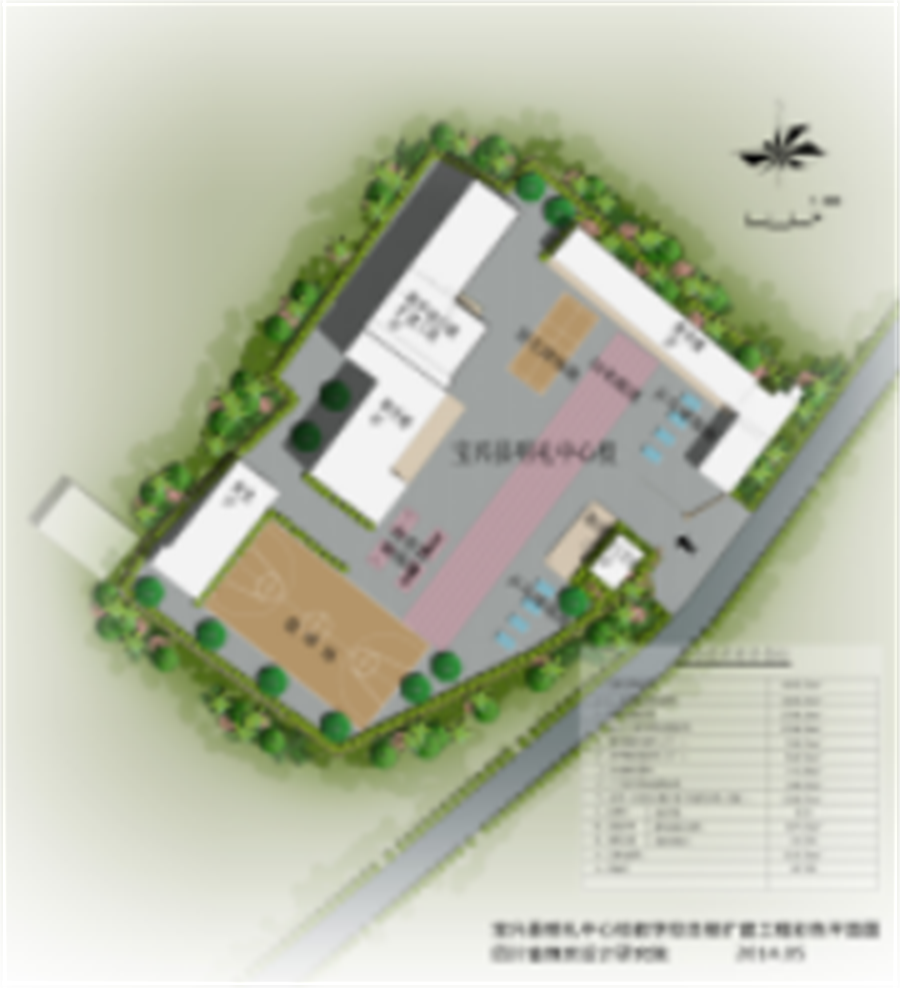

8.規劃圖和效果圖
9、項目進度
開工時間:2015年4月29日,竣工時間:2015年12月31日

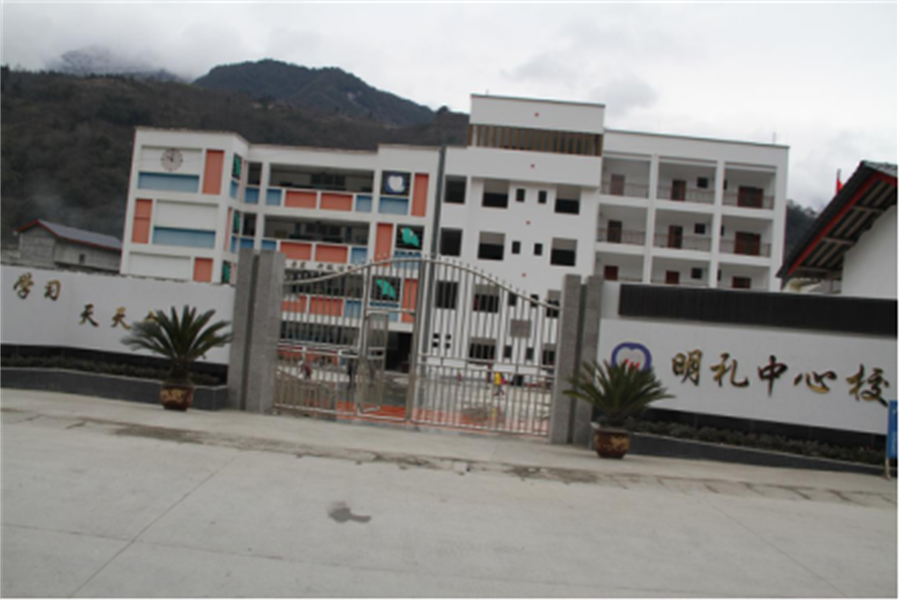

該項目已全部完工,新建教學綜合樓已于2016年春季開學投入使用,已完成結算審計,已經設置災后重建紀念牌。

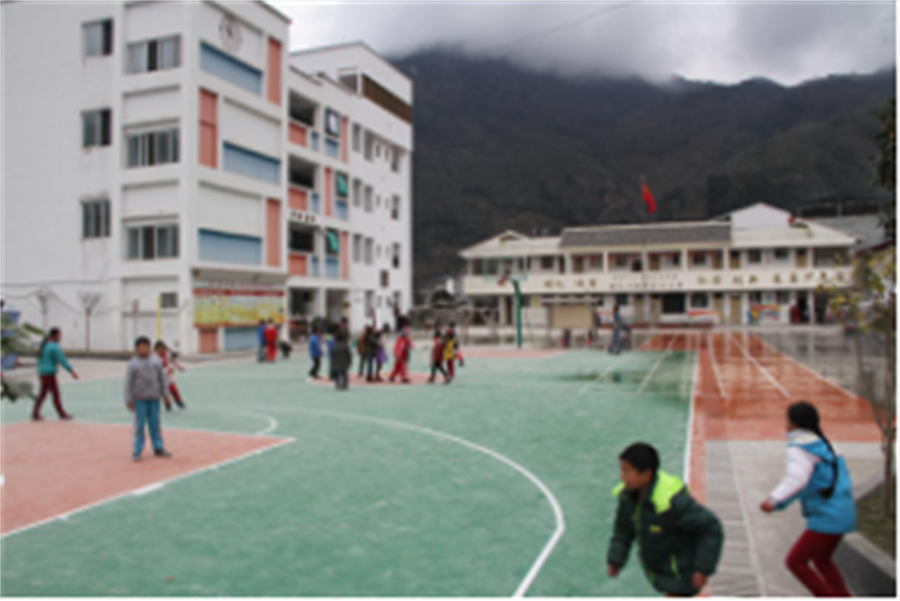

孩子們在嶄新的校園里快樂玩耍 攝于2016年2月
